Les travaux à Luché...
8/10. Depuis la mi-septembre, je m'occupe du cabanon. Là, c'est la troisième couche.

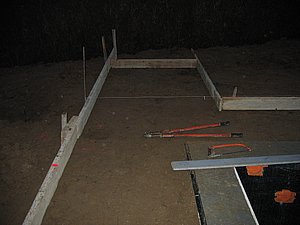

Pendant ce temps, Paulette refait la tapisserie de la salle.
Carole a égayé les meubles, tandis que Claude a repeint le plafond.
Paulette a expédié la tapisserie de la cuisine en moins d'une journée.

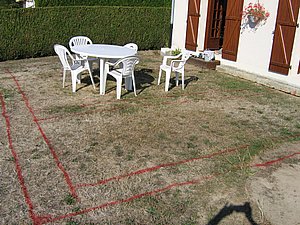

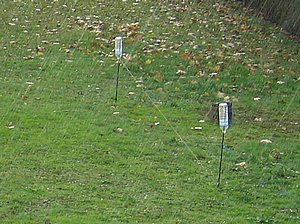

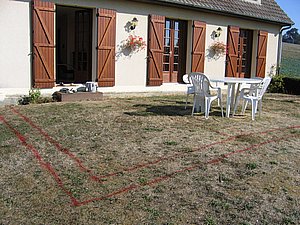

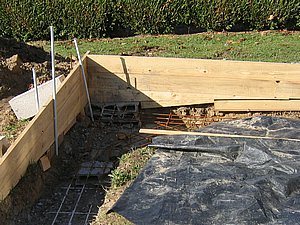

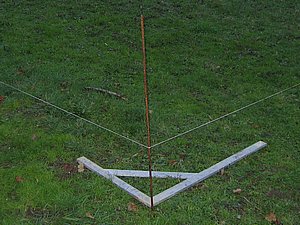

Traçage de la future terrasse et des fondations (utiles si un jour une véranda vient s'y mettre).
On ne se rend pas bien compte de la pente ici...

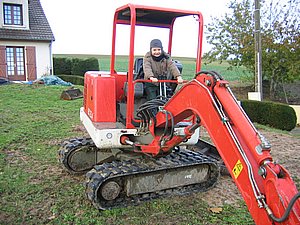

13/10. Un employé de Christian (voisin) creuse les fondations, la machine souffre, la terre est très dure.
Christophe m'aide à finir le coffrage.
Puis à fixer les joints de dilatation.
Superbe araucaria que de nombreuses personnes nous envient... mais il nous gêne...
C'est fini pour lui, il a brûlé !

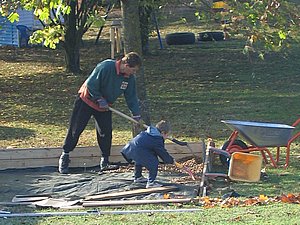

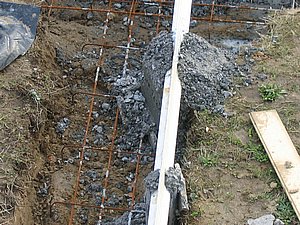

Avec Emilien, qui m'aide beaucoup, on finit la préparation pour la dalle du cabanon.
Là c'est prêt aussi.
On voit mieux la pente là !

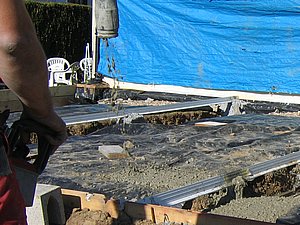

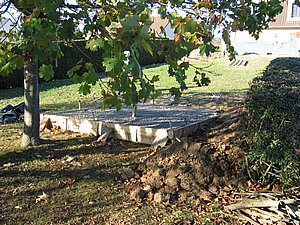

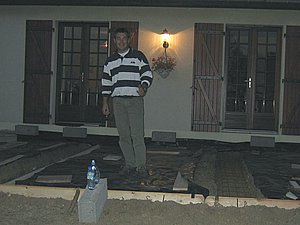

26/10. Et comme on n'arrête pas, je prends 2 demi-journées pour poser le parquet dans la chambre de Céliane (Claude m'aide aussi).
Matin du jeudi 27/10... ça y est...

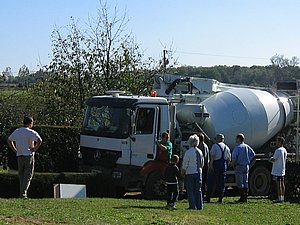

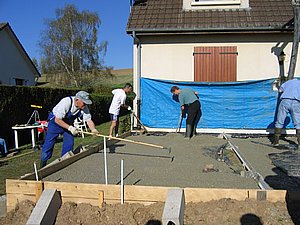

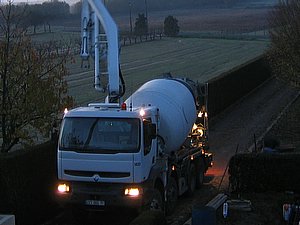

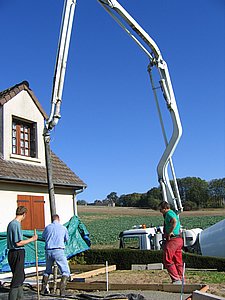

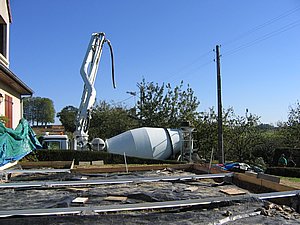

Arrivée des 2 toupies, dont une avec pummy, 14 m3 en tout...
La toupie doit s'avancer suffisamment pour ne pas être gênée par les fils électriques.
La 2ème toupie (8 m3) qui contient du béton non fibré verse son contenu la première.

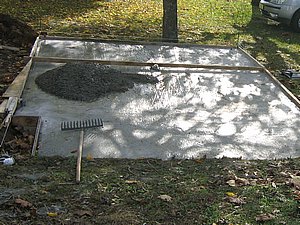

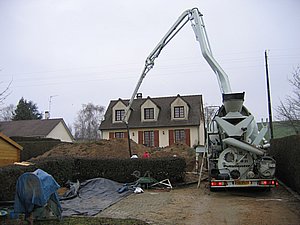

14h45. Ca commence.
François se fait balader par la pompe !

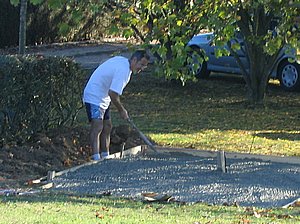

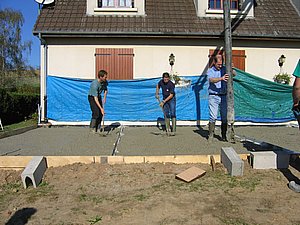

On commence à étaler la première couche.

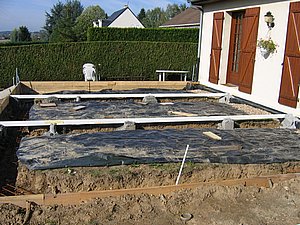

Les parpaings tiendront-ils ?
Et non :-( A la deuxième couche, les planches se barrent, il faut enlever du béton et renforcer, tout en retrouvant le bon alignement...

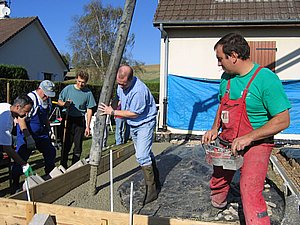

Enfin, on peut commencer à tirer (heureusement, le chauffeur s'y connait un peu et nous file un précieux coup de main).

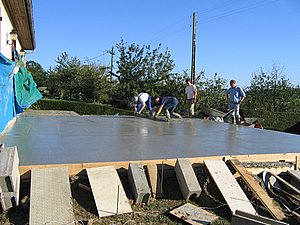

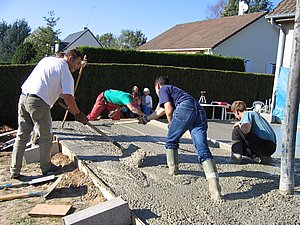

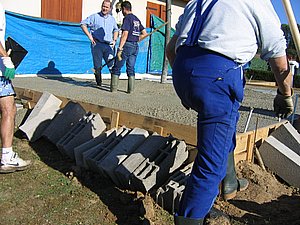

16h45. Nicolas et Claude finissent de tirer la dalle.
Il y a un peu plus de béton, tant mieux, on peut remplir (presque complètement, il manque une quinzaine de brouettes seulement) ce coffrage, ici Frédéric ratisse.
Avec les brouettes supplémentaires (gràce à la bétonniète de Jean-Louis), la dalle est presque finie (il y aura un ragréage à faire).
17h. On ne touche plus à rien... jusqu'à demain. Il a fait un temps magnifique, super coup de bol !

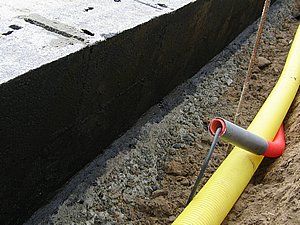

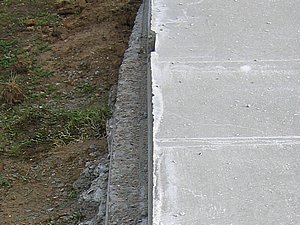

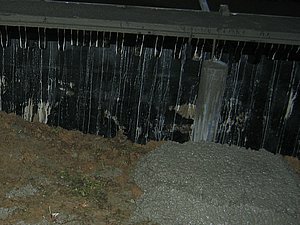

La toupie de 33 tonnes a cassé le caniveau, malgré les protections mises.

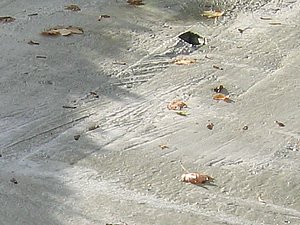

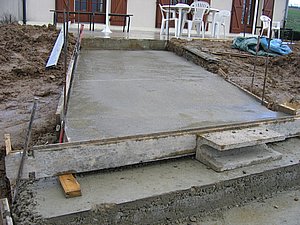

On voit bien ici les imperfections de la petite dalle, mais peu importe, le plus gros a été fait.
Pas de souci de niveau dirait-on, de loin...
Hum, ça se gâte, heureusement que le chauffeur nous a récupéré le défaut (en dessous niveau de la 2ème planche,
qui sera sous terre) à la hauteur de la terrasse et presque dans le prolongement de la maison
(la planche du fond s'est cintrée).
Il y aura une légère pente à reprendre sur une partie lors de la pose du carrelage, mais rien de bien méchant (enfin, je crois !).

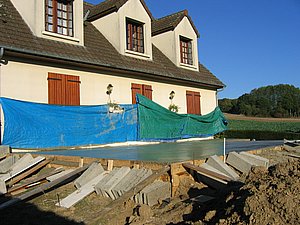

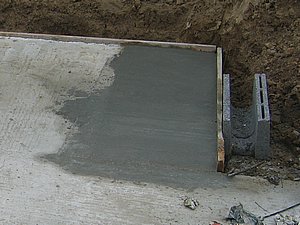

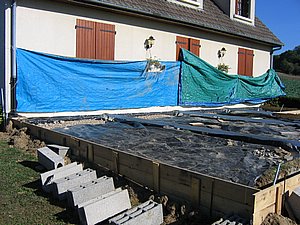

29/10. Je profite de main d'oeuvre fraiche (papa) pour faire le ragréage de la dalle du cabanon...

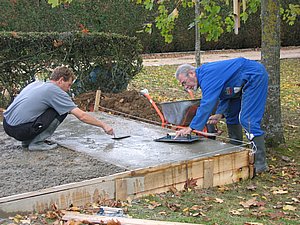

ce qui s'avère délicat, on doit recoffrer et il y a plusieurs centimètres à récupérer (pour avoir le niveau - plus de 20 brouettes en tout).
La partie extérieure de la dalle (ce qui ne sera pas sous le cabanon) se termine.

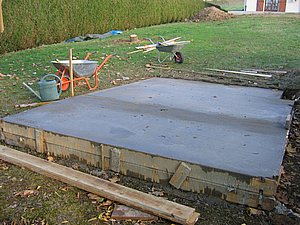

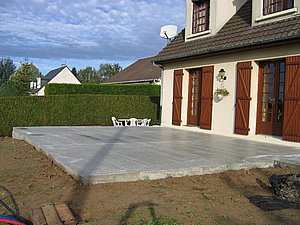

Et voilà, c'est sympa fini !

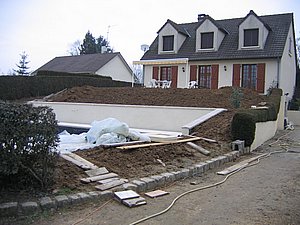

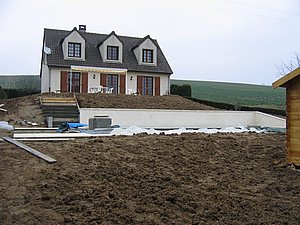

1er décembre. Implantation de la piscine, avec le piscinier (Momo), le maitre d'oeuvre (Pascal) et le terrassier (Christian le voisin).
On voit bien ici où sera la piscine... on voit bien aussi ce qui tombe !

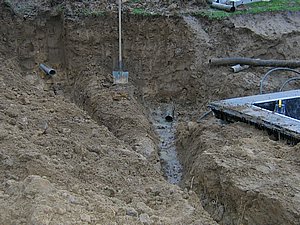

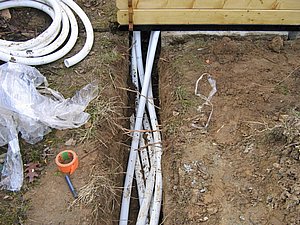

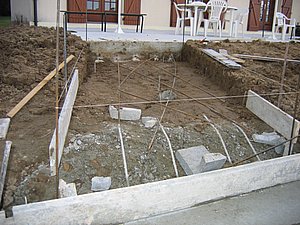

4/12, Emilien a fini les fouilles des cables et tuyaux qui passent sous la piscine. ;-)

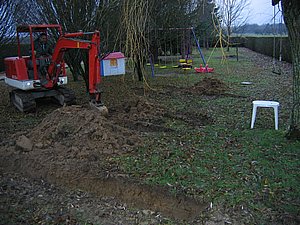

7/12. Premier coup de pelle !

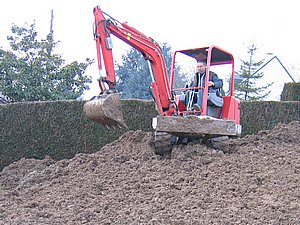

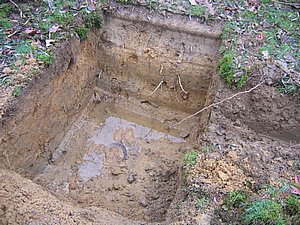

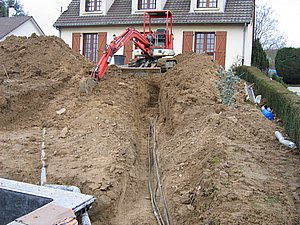

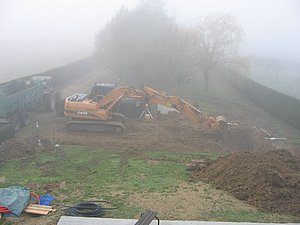

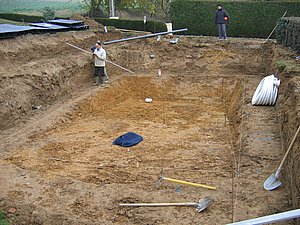

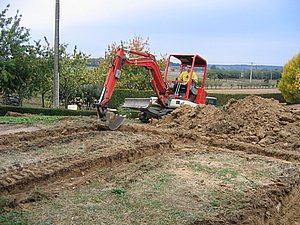

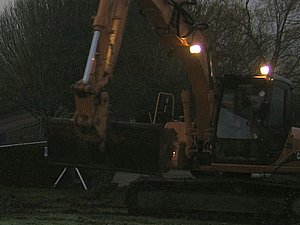

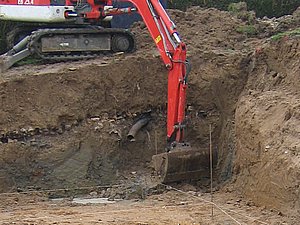

Très vite le trou s'agrandit, et la terre est évacuée au fur et à mesure.

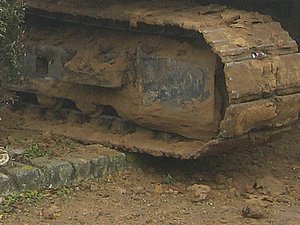

Un petit peu de casse sur les pavés, la bête est lourde (14 tonnes, et c'est une petite chargeuse !).

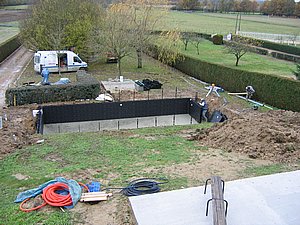

Dans ce coin, le bout des tuyaux d'épandage de la fosse septique.

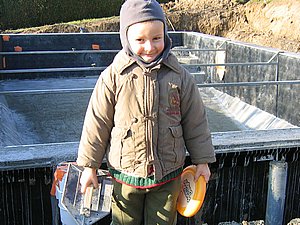

Les enfants s'intéressent au travail fini.
On la devine !!!

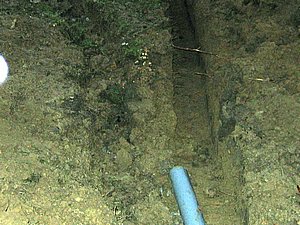

Dans ce coin, il a fallu dévier l'évacuation des eaux pluviales.
8/12. 8h, il fait encore nuit et les 2 toupies (11,5 m3) se mettent en place...

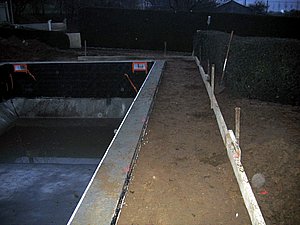

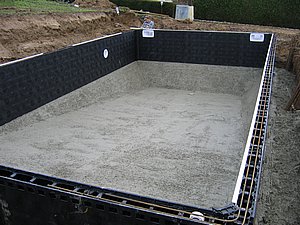

11h30, les ouvriers ont bien travaillé, le radier est en place et les panneaux se montent, un à un.

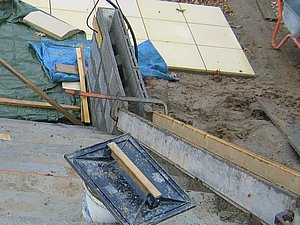

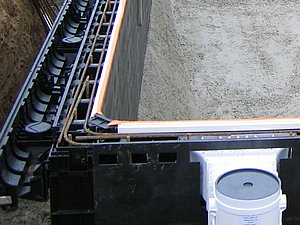

Goulotte de soutien pour la margelle.

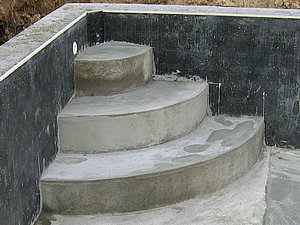

Un bout de l'escalier.

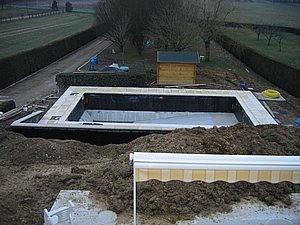

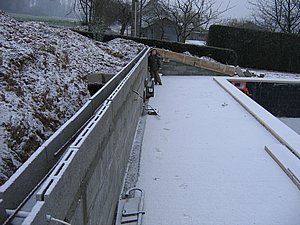

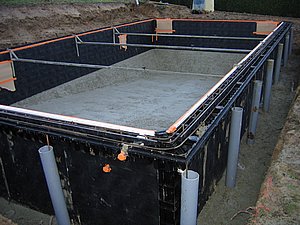

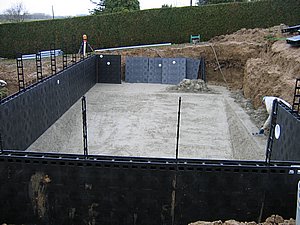

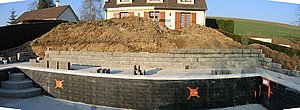

Quelques puits de soutènement sont déjà coulés aussi. L'ensemble est protégé et prêt pour demain !

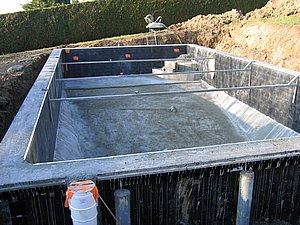

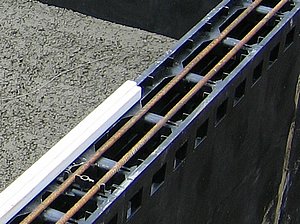

9/12. Voilà 6 m3 pour couler les murs...

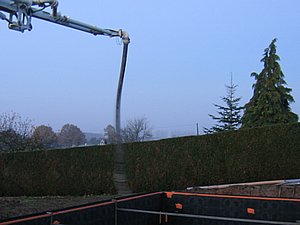

Le bras est à peine assez long.

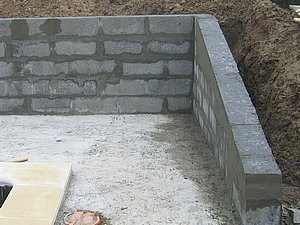

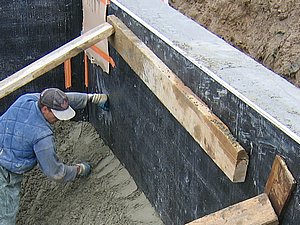

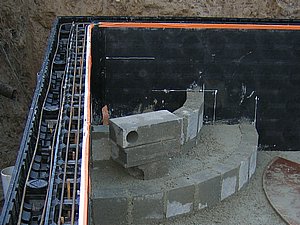

4 h après, les murs sont coulés et les gars ont même eu le temps d'aller chercher de la "colle" pour commencer la chape.

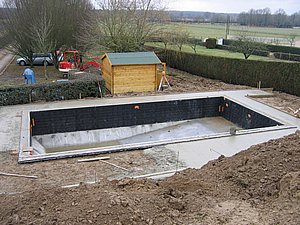

Quelques heures après encore, le fond de la piscine est propre (ils commencent par là pour ne plus être embêtés s'il pleut trop fort).
Ils ont aussi commencé à couler les puits de la plage.
Escalier en cours et un bout de chape.

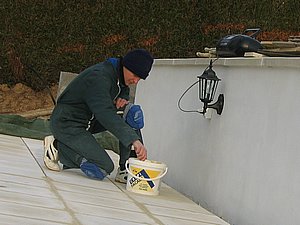

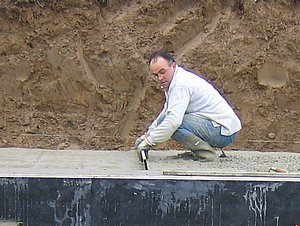

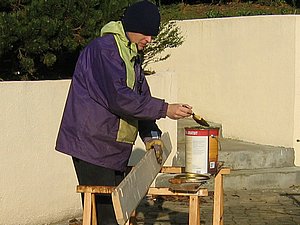

10/12. Ce fut laborieux, mais enfin, je peux terminer de badigeonner ces planches (le sav a été très long,
et parmi les planches neuves, il en manquait une et une autre était cassée !).
Sous le soleil.
Emilien qui décidément ne s'arrête pas d'aider, a refait le coin de la chape du cabanon qui était légèrement cassé.
14/12. En attendant la déviation du tuyau d'épandage, un vide-cave basique évacue (lentement) le surplus d'eau.

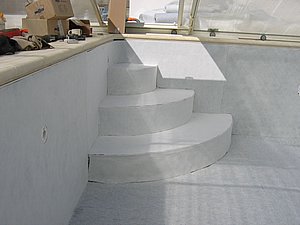

Un aperçu de l'escalier fini.
Première baignade :-)
17/12, mon frère me donne une coup de main pour monter le cabanon, montage de la porte 2, comprenne qui pourra...

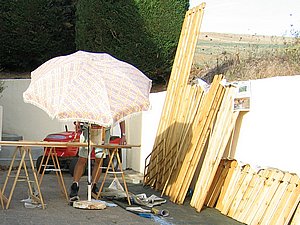

Pas facile avec les planches tordues !

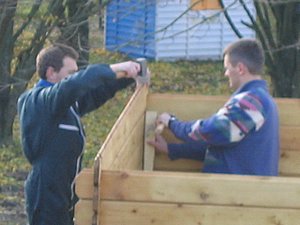

Finalement je ne peux pas le terminer le "shingle" étant trop abîmé, encore du sav demandé !
19/12. Claude me donne un coup de main à décharger les matériaux nécessaires au futur muret... Ciment plus ferraille plus 120 fois 23 kg de parpaings en une demi-heure...

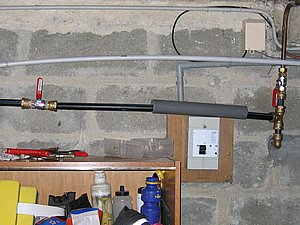

22/12. Un technicien prépare les tuyaux autour de la piscine pour qu'on puisse remblayer.

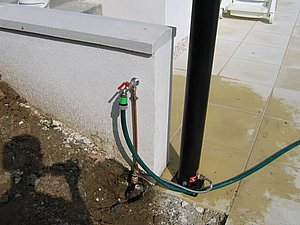

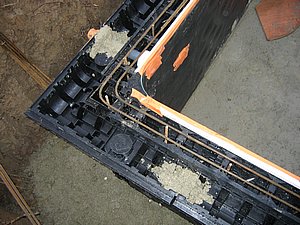

Les tuyaux souples ne sont pas branché en direct sur les buses pour prévenir les futurs mouvements de la terre.
Je profite de sa présence pour terminer ce branchement (je n'avais pas de filasse) côté garage.
La tranchée est pleine.

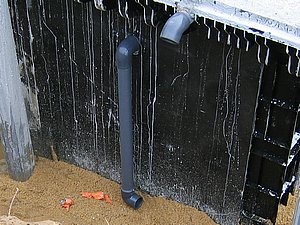

Il a de plus consolidé chaque base de tuyaux rigides avec du ciment.

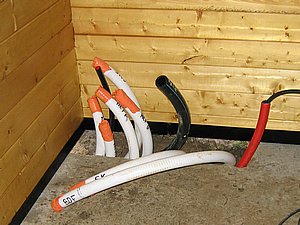

Les câbles des projecteurs.

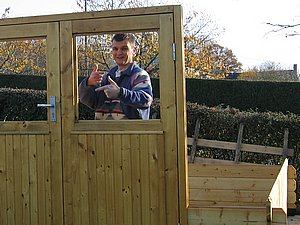

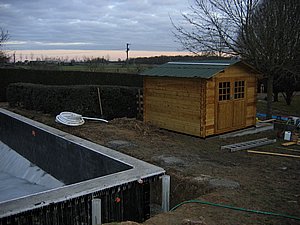

Le cabanon est terminé, le toit est moyen, à cause du shingle de mauvaise qualité (1/2 rouleau neuf en sav seulement),

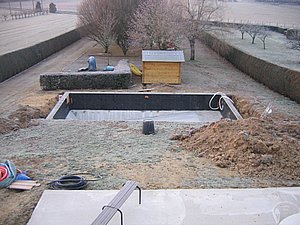

mais ça ira pour le moment ! (24/12 - il fait -4°C à 9h)
4/1/6. L'année démarre sur les chapeaux de roues, Christian terrasse (même à la pelle).

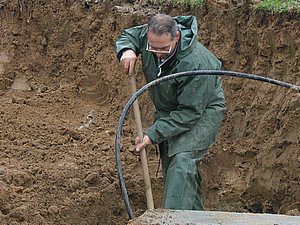

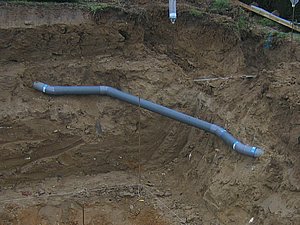

Les tuyaux d'évacuation sont dégagés.
De ce côté on a sondé à 4 endroits différents pour retrouver le tuyau qui part vers le fossé, malgré la présence d'un regard (le tuyau contourne le saule !).

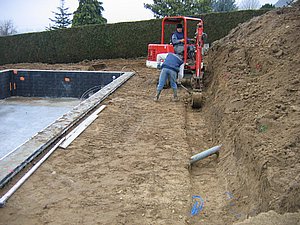

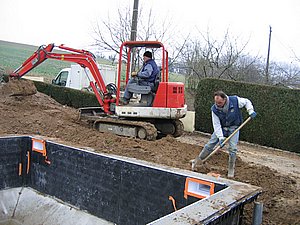

5/1. Christian est venu le matin pour dégager ce côté-là (pour abaisser les fils et tuyaux). Et à ce moment-là, Carole s'inquiète :-)

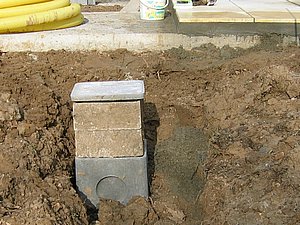

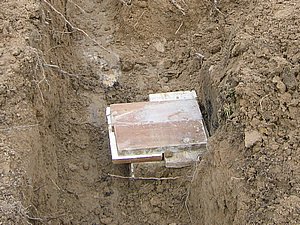

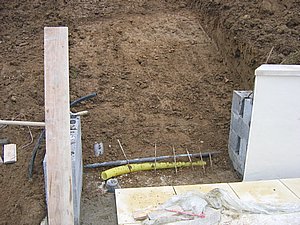

Ici on a découvert un regard enterré, Il sera sous la dalle, donc on le rebouche pour
en faire un plus loin ! On y raccordera les évacuations (piscine et douche).
On laisse la tranchée ouverte pour...

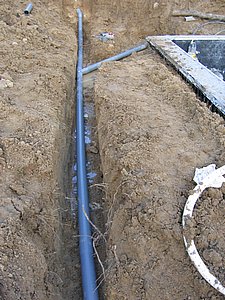

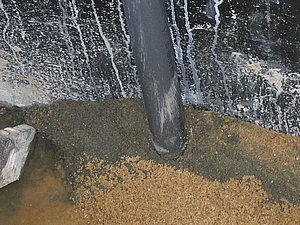

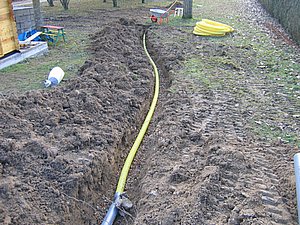

y mettre le tuyau d'épandage (sur 5 cm de gravier).
Cette partie est en tuyau pvc pour qu'il n'y ait pas d'écoulement le long de la piscine et pour éviter les odeurs.
Et vers le jardin, du drain d'écoulement (sous 5 cm de gravier et un tissu géotextile).

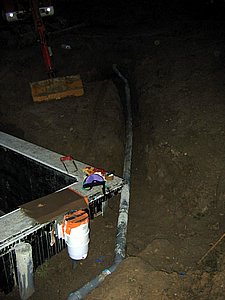

10/1. Je termine de baisser ce tuyau, à la nuit...
11/1. Un collègue de Christian a pu le remplacer alors qu'il se désistait à la dernière minute (un ouvrier malade).
Bigre. La reprise des travaux ne se fait qu'à 10h, mais ça avance bien.

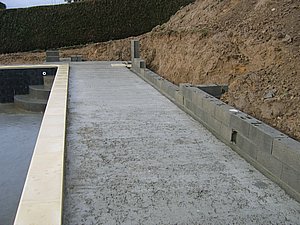

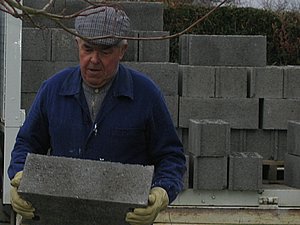

La fondation pour le muret.
Pendant ce temps, l'électricien branche le 3G10.
Tout est prêt pour demain, il commence à pleuvoir, il était temps.

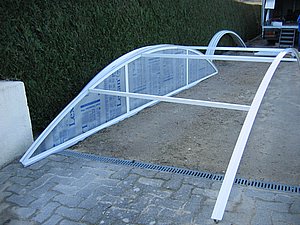

Pour l'abri.

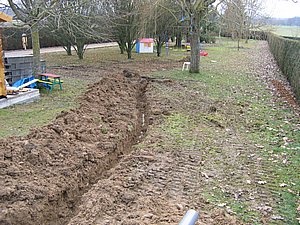

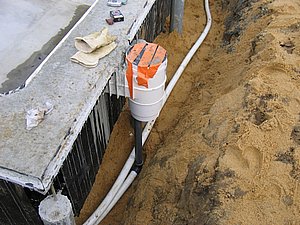

Une tranchée supplémentaire avec un puisard d'1 m3 pour l'écoulement du trop plein de l'eau de la piscine
et des eaux filtrées par le sable au nettoyage. (Tranchée supplémentaire pour éviter les odeurs)

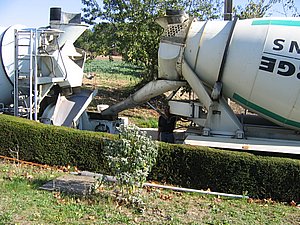

12/1. 11h15, j'arrive du boulot, Pascal a déjà tiré 0,75 m3 de béton (qu'il a amené)
et la toupie vient de s'installer pour livrer 6m3.

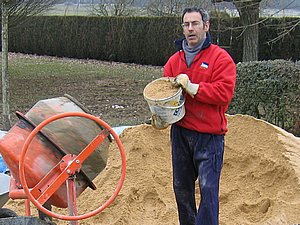

J'aide Pascal à étaler, mais c'est lui qui met la touche finale.
Il manque de la matière (avec la pluie de la nuit, la terre s'est tassée, d'un autre côté, la dalle est plus épaisse),
1 m3 que Pascal va chercher et que je décharge à la pelle (2 tonnes !).
Les retours pour l'abri; plus loin on devine les tranchées, dont l'une reste à remplir.
Au bout de cette tranchée un puisard d'1m3 environ.

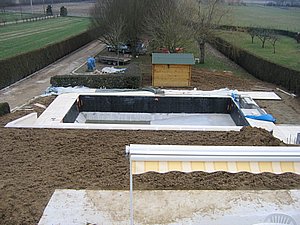

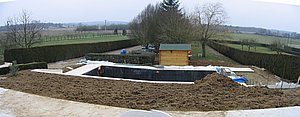

Vue d'ensemble.
(clic droit : afficher l'image pour avoir une taille plus grande)

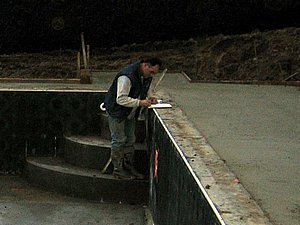

Pascal prend les cotes pour sa commande du liner.
14/1. Le puisard est rebouché.

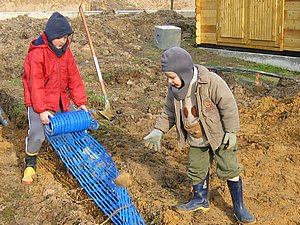

Les garçons m'aident à placer le filet.
16/1. Pascal est venu poser les margelles et a commencé le mur.
19/1. Un drain derrière le mur, un fil électrique pour une lampe (j'ai refait une tranchée,
je n'avais pas pensé à cette lampe avant...) et le produit (noir) imperméabilisant.
Le store est en place. Emilien voudrait manger dehors ce soir.

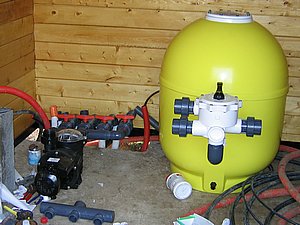

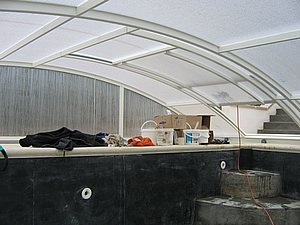

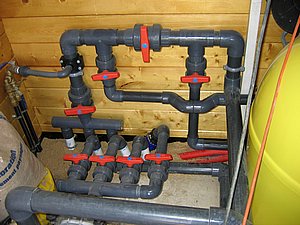

25/1. Giovanni installe le local technique (partie hydraulique aujourd'hui).

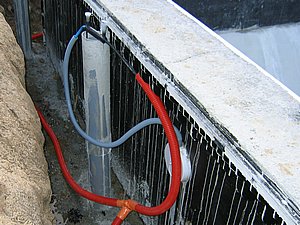

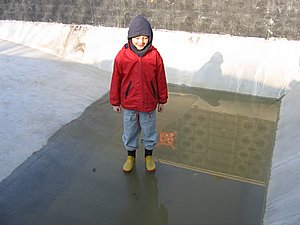

Gloups, on s'est trompé : c'est une patinoire :-(
Arg, chomage technique, il fait trop froid, Pascal m'a dit d'arrêter le béton, j'étais si bien parti...
(clic droit : afficher l'image pour avoir une taille plus grande)
28/1. Avant-hier j'ai pu terminer de poser les "U", Hier j'ai préparé les ferrailles et le coffrage, mais
Emilien est navré, le temps ne nous permet pas de terminer le béton aujourd'hui, dommage, on était prêt !

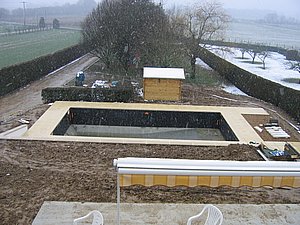

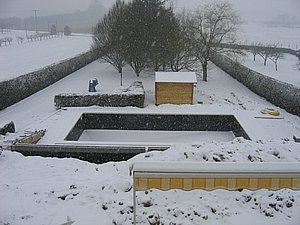

Sous la neige !
29/1, Je profite d'un redoux pour couler le béton dans les poteaux et la ceinture de "U".
Carole m'aide même à faire quelques bétonnières pour être sûrs de finir à midi et qu'il y ait
au moins l'AM pour sécher avant une éventuelle gelée.
1er fév. Décoffrage pour voir le résultat, pas mal, avec un peu de colle pour boucher les petits trous en attendant l'enduit.
Il manquait 15 cm pour le moteur de l'abri (commandé la semaine dernière).

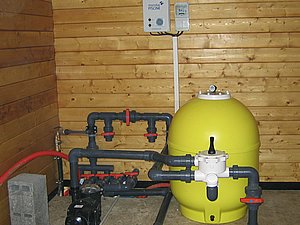

Le local est fini, il ne reste plus qu'à mettre de l'eau dans la piscine, ouvrir les vannes, et on appuie sur ON !

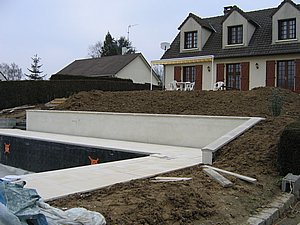

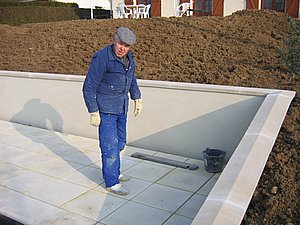

4/2. Le matin, on a posé les chapeaux du muret avec Pascal, et l'AM, Frédéric est venu nous rejoindre pour "faire la colle".
Pascal tasse la colle avant de la mettre à niveau.
On a fini de nuit, voila le résultat, ça se précise encore un peu :-)
Le regard est prêt aussi.

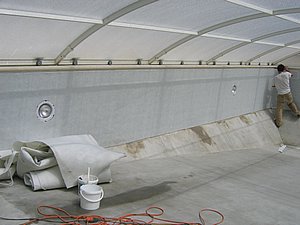

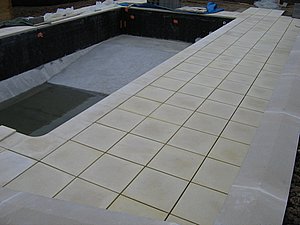

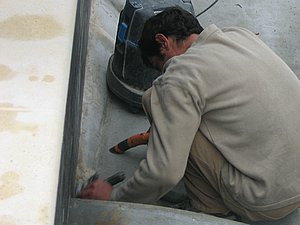

12/2. Déjà une douzaine d'heures passées sur les joints, et je n'ai pas fini, c'est long !

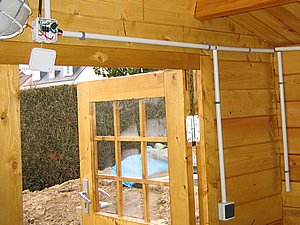

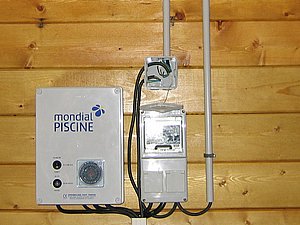

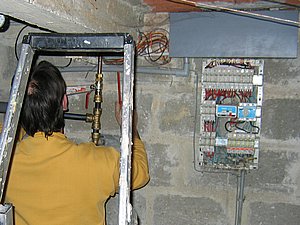

Le câblage électrique est presque terminé.

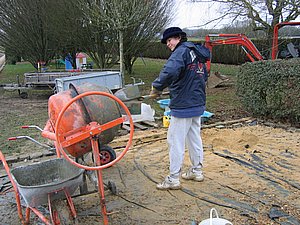

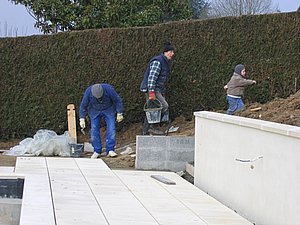

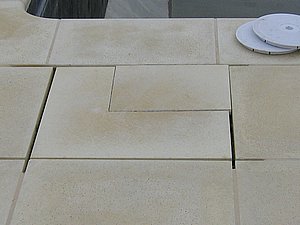

24/2. Pascal arrive avec 900 L de colle pour le carrelage.
Un peu plus tard, C'est Christian qui se met à terrasser.

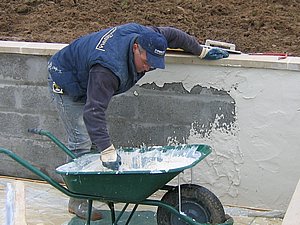

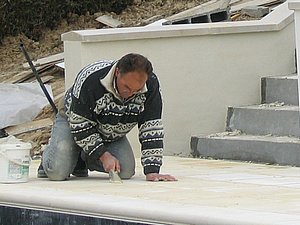

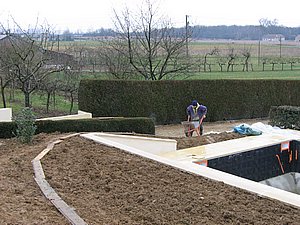

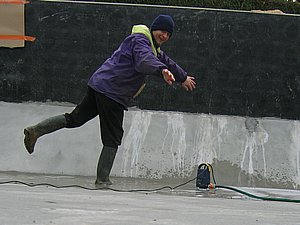

25/2. Pascal enduit le mur.
Le terrassement de l'escalier.
Vers 19h, on s'arrête... L'enduit est mis et 7 marches sont coulées.
26/2. A 7h30, je démarre la bétonière pour avancer dans l'escalier (tant qu'on peut, il ne reste plus beaucoup de ciment et de sable !).
Claude vient donner un coup de main (nettoyage et ragréage du caniveau).
Emilien aide et montre à Philippe où vider les seaux de béton.
Une façon de cacher les skimmers en les laissant accessibles.
Il reste 2 marches à faire, une de 30 cm et une dernière qui va jusqu'à la terrasse. Tous les carreaux de la plage sont posés !

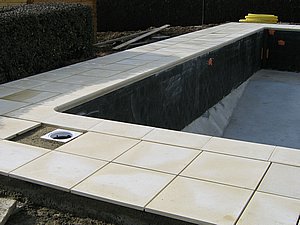

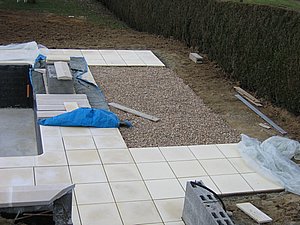

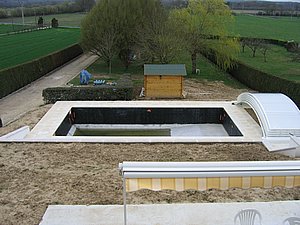

Vue de la terrasse.
(clic droit : afficher l'image pour avoir une taille plus grande)
Et voilà, encore un bon week-end de passé !

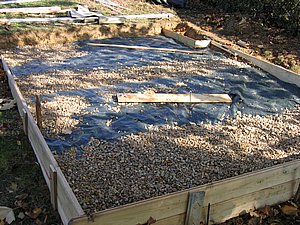

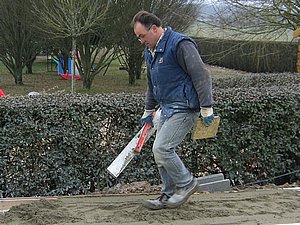

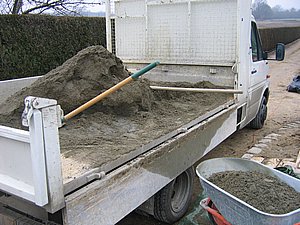

27/2. Voilà une partie à ne pas négliger, la quantité de sable et de gravier...

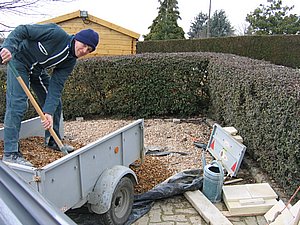

Heureusement, il y a la remorque d'Huguette !
Sous ces graviers, du géotextile pour éviter que l'herbe ne passe.
Tout est prêt ou presque pour la dernière marche de 30 cm et ensuite celle qui va jusqu'à la terrasse,
il y a même des bouts de ferraille qui rentrent dans la terrasse !

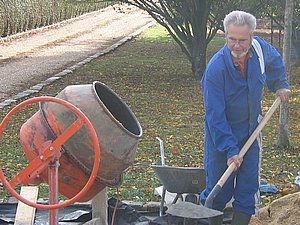

28/2. Carole décide de préparer quelques bétonières.
15 brouettes à monter jusqu'à la dernière marche, sous la flotte (et donc sur terrain glissant), ça c'est du sport !

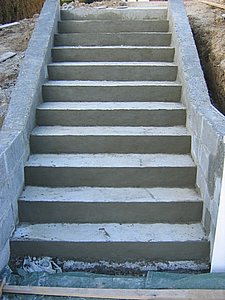

Et voici les marches de l'escalier finies à l'état brut, ouf !

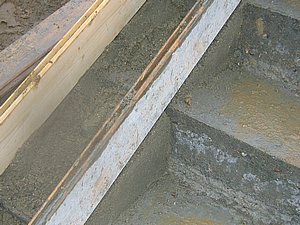

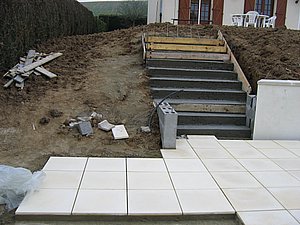

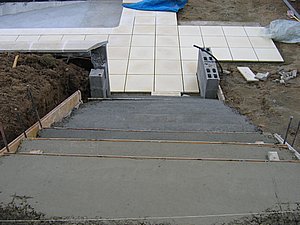

3/3. Les parpaings du bas de l'escalier sont posés, et le coffrage est prêt...
Coffrage en ciment, plus 2 planches.
4/3. Pas de travaux aujourd'hui !
9/3. La partie électricité est terminée ! (entre deux averses...)
12/3. Le ragréage des contre-marches améliore l'escalier,
Sur cette partie, il ne restera qu'un coup de peinture.
18/3. Plus qu'une douzaine de m² à "jointer"... Une bonne journée quoi.
19/3. Après la pose des chapeaux (hier), l'enduit, Pascal a pitié de moi et finit les joints... en 3/4 heure !
On peut dire que les travaux sont finis... en tout cas, la bétonnière ne servira plus :-)
(clic droit : afficher l'image pour avoir une taille plus grande)
Voilà la partie préférée de Carole, virer ce qui ne sert plus à rien.

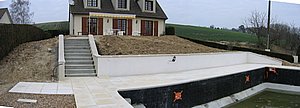

C'est sûr, ça se voit (de la route aussi).

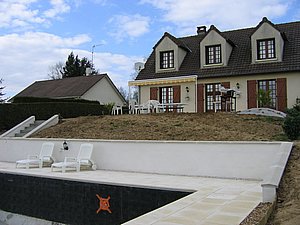

Dans un mois pile, on remplit !

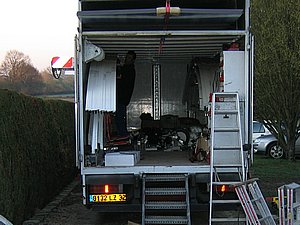

4/4. Abrisud est là à 7h30, mais dès le départ ça va mal... ils n'ont pas prévu de finir le travail aujourd'hui !
Après plusieurs coups de fil, finalement ils finiront, mais sans faire la trappe, ils n'ont pas le matériel pour...
Pire vers midi, ils n'arrivent pas à régler les moteurs sans les pièces de réglage qu'ils n'ont pas non plus !!

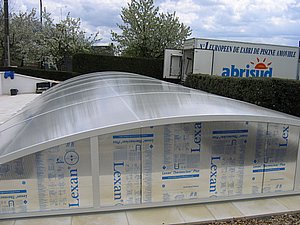

L'abri arrive démonté. En 2 heures, l'abri est monté et positionné.
Les réglages démarrent...
mais ils n'y arrivent pas !
On en restera là pour aujourd'hui :-(

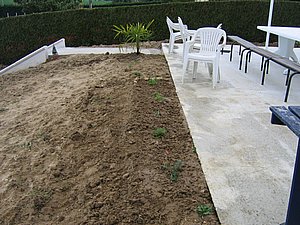

17/4. Les aménagements extérieurs ont démarré, chaises, table, plantations, bordures,...

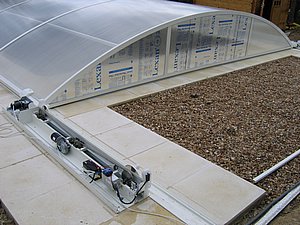

20/4. Abrisud, 2ème partie, et j'espère la dernière...

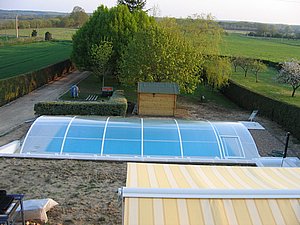

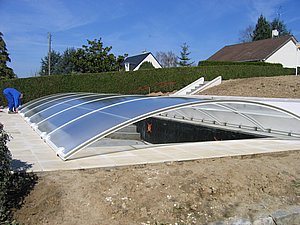

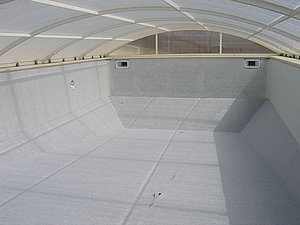

Voilà, après de nombreux essais, l'abri s'ouvre et se ferme correctement :-) Les poseurs ont mis 5 heures.

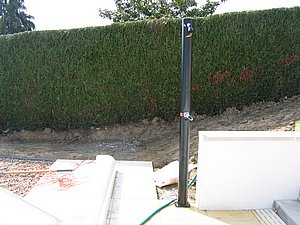

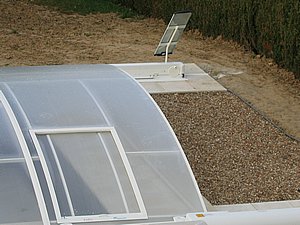

Panneau solaire pour recharger les batteries, et la trappe.
22/4. Emilien apprend à nager... au sec !
Dans quelques jours, on ne pourra plus s'assoir ici aussi facilement !

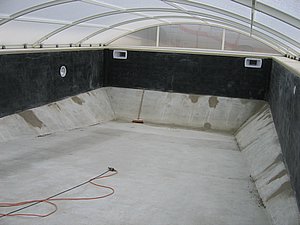

24/4. Giovanni nettoie la piscine, il ponce ce qui dépasse, et bouche les trous.

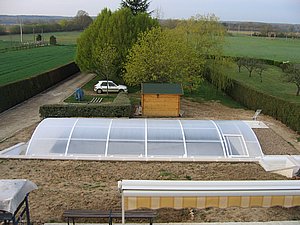

Pratique l'abri, il pleut, et on aurait dû attendre si la piscine était découverte.

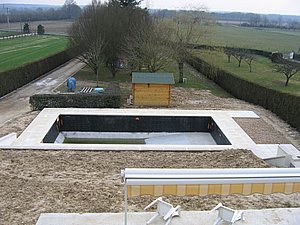

Voilà la piscine prête pour l'étape suivante.
On pose le feutre, cet après-midi, le soleil est revenu, il fait 33°C là-dessous !

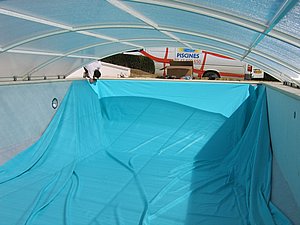

La bache verte, c'est le liner... heu "vert caraïbe" pour être précis ;-)

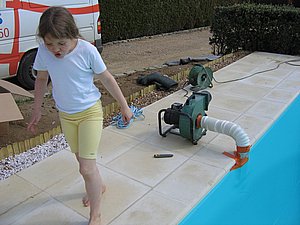

De ce côté il y a un extracteur, de l'autre un aspirateur, pour plaquer le liner.
Ce qui se fait assez vite.

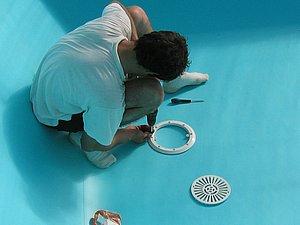

Mise en place de la bonde de fond avant....
la mise en eau !!!!!!!!

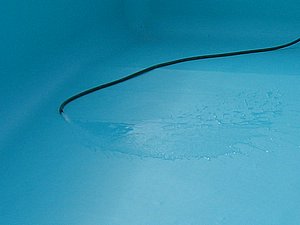

Le débit est plutôt bon, ça ne devrait prendre qu'une grosse nuit :-) A demain...
25/4. Bon finalement, la nuit n'a pas suffi, encore un peu de patience.
Les raccordements sont achevés.
La douche solaire est prête.
Le robinet aussi.

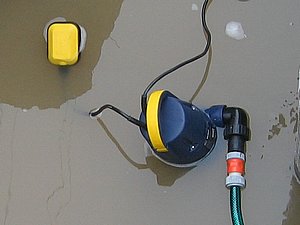

La pompe est activée...

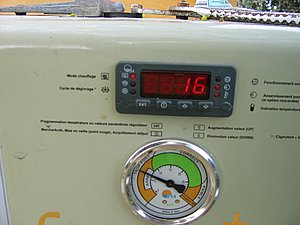

La pompe à chaleur aussi, brrr, il fait froid, mais pas pour longtemps (merci Christophe !!).

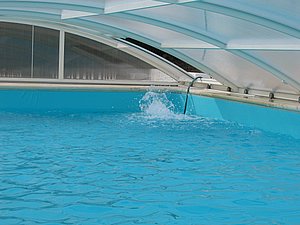

Allez, je me jette ! EXTRA !!
19h30, la piscine est pleine, il aura fallu 26 h pour remplir 75 m3 (ou presque, je me suis arrêté légèrement avant le trop plein), soit 48 L à la minute, pas mal !
C'est tout bon, encore un peu d'aménagements et ce sera.... l'été :-)

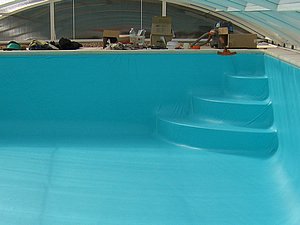

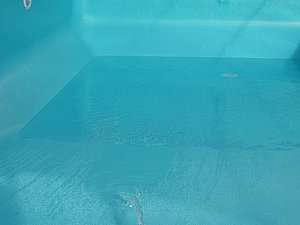

Depuis le 2 mai, la piscine est opérationnelle, l'eau est à 27 °C !
Sans la pompe, quelques jours après, l'eau est un peu descendue, mais reste très agréable, à 25°C...
On peut dire que cette page s'achève...
Voilà, il n'y a plus qu'à regarder la pelouse pousser...
Quand même, un mot sur les post-travaux : après l'école, les enfants ne commencent pas par leurs devoirs !
Et nous non plus ;-)
- F I N -
